海映兰屿项目进展群-海映兰屿三期施工进度

首页 > 房产 > 家居家装 > 正文

海映兰屿项目进展群-海映兰屿三期施工进度

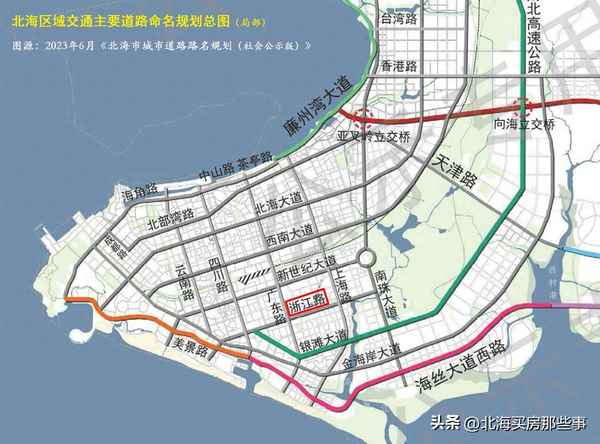

浙江路,应该是一条跨江靠海的城区主要道路。

海映兰屿项目进展群-海映兰屿三期施工进度

城市道路规划显示:浙江路东起南珠大道,一路向西最后奔向银滩西区的鸿华路(侨景路)。

但很遗憾:现实中的浙江路既不跨江也不近海,中间还断成两截:

道路断头跟沿路村庄有关:西边“老虎村”(大老虎村和小老虎村)还没拆迁开发、中间“江尾村”(上江尾村和下江尾村)历史遗留问题未解决、东边的冯家江也涉及到驿马村的土地问题。

但尽管如此,浙江路依然亮眼:

第一、它是银海区公园数量最多的城区道路;

第二、它是银海区公园规模最大的城区道路。

浙江路的东边擦过冯家江国家湿地公园、中间毗邻大江埠足球公园(118亩,10个足球场)、西边衔接银滩大道江尾公园。

三个公园,三种截然不同的风格。

浙江路公园多,学校也多。

它的西边,有北海市第十四中学(完全中学,在建)、银海区第二实验学校(小学初中九年制,在建);

它的中间,有华侨中学(初中)、北海市外国语实验学校(小学到高中);

它的东边,有西北师范大学北海附中(完全中学)。

5所学校里面3所是市直属,如此比例目前银海区第一。

不过,小学少了点。前些年在浙江路交南京路一带曾出现过“银海区第三小学”的规划,后来悄无声息。但这校名至今未启用,希望仍在。

接下来,让我们由西向东,全程感受一番浙江路的模样和它沿路楼盘和小区。

浙江路现在是西起贵阳路。

从贵阳路到四川路,浙江路沿路有1个楼盘和3个小区。

注1:“楼盘”销售一手房(现房、期房),“小区”出售二手房。

注2:楼盘“指导价格”来自市房地产交易中心网站。二手房“当前报价”来自本地二手房平台挂牌均价(计量单位:元/平方米)。本文采价时间是2023年9月20-24日。

注3:北海的一手房现在仍然是“低于指导价格90%不允许网签”。

浙江路(四川路-江尾村)有3个楼盘和1个小区。

注4:北海有些楼盘因为开发时间跨度较长,所以它既有一手房也有二手房,修如上表的融旗华堂。

花漾里有一个下沉式的商业街区、嘉和海湾相当规模的商业楼——如果都能顺利运营,浙江路与四川路这个交汇处还真有可能成为银海区又一个商业中心。

前方的江尾村直接截断浙江路。

这个断头处非常麻烦,无论是左绕(经江苏路)还是右绕(经银滩大道),都得兜上一个大圈子。更头疼的是它现在完全看不到有打通迹象——江尾村的历史遗留问题真的复杂。

使劲兜了一大圈,来到江尾村的东头。

浙江路从江尾村到广东路,左右分明——北侧是公务员小区(兴海社区),南侧是天赐系列楼盘。

但左边的广东街(2期)占了广东路临路位置,它是商业地产项目,可惜现在烂尾了。

右边有2个小盘(海尚一品和盛世华府)把天赐挤成了几片。

江尾村的断头对这一段打击很大。一向擅于打造临街商铺氛围的天赐对此也束手无策:天赐良园和天赐锦园的临浙江路商铺非常冷清。

浙江路(广东路-湘潭路)现在只有两个小区:碧海湾花园、中兴金海湾。

上图里面的“天健绿园”与浙江路中间还隔着一大块空地,紫薇英伦小镇在下一路段再作介绍。

卫星图清楚显示:这一段浙江路北侧有一大块空地。

为什么迟迟未见开发?不详。以前曾有传言称这儿规划1所民办学校(大江中学),但至今无声无息。

注6:上表仅指住宅楼的报价,不含别墅。

浙江路(湘潭路-长沙路)目前有2个小区1个楼盘。

楼盘是“恒翔北海雲著”,但它现在埋头建楼未顾得上申领预售证,以后再说它。

小区是“浙江路公租房小区”和“紫薇英伦小镇”。前者在照片的远端(没标出来),因为它跟楼市销售没关系,暂且不提它。后者共有4个组团(4宗地块),但现在只建成1组团,其余未建。

浙江路(长沙路-上海路)现在只有1个楼盘小区:海映兰屿2期和3期。

2期比较幸运,顺利建成顺利交房。

3期比较倒霉,主体刚建成就遇上了开发商(融创)爆雷。目前虽然确实复工中,但施工相当缓慢,无法判断何时能交房。

海映兰屿1期2期有二手房挂牌,当前报价7280-8081元/平方米。

浙江路(湘潭路-长沙路-上海路)的北侧,绝大部分空间都留给了大江埠足球公园。

这个公园现在也是一个半拉子工程:球场是建好了,但休闲空间和水系景观几乎没建。唯一可以提供公众活动的空间,是在办公楼那儿:

办公楼在浙江路交长沙路西北角。这里白天挨晒没人,晚上广场舞和烧烤场很热闹。

按公园里面张贴的招牌,这个足球公园是由“北海市旅游有限公司”来负责的。

足球公园(或海映兰屿)再往东,机构陆续出现,包括:北海市老干部活动中心(老年大学)、赤江消防站(在建)。

它俩的后面是西北师范大学北海附中(完全中学)。

浙江路(上海路-南珠大道),目前有2个楼盘(接近上海路的园辉红树湾、远在南珠大道的书香水韵)和2个机构(市检察院和海事法院)。

照片显示,红绿灯后面有一处工地:

工地大门旁边的工程概况牌写着:

项目名称:浙江路(上海路-南珠大道)工程

建设规模:路线全长1513米,道路宽40米。

开工时间:2020年12月31日

合同工期:365天。

今天是2023年9月24日。

工地是这个模样:

风景很美,只是找不着工地。

浙江路(上海路-南珠大道)何时能修通?

路边两个楼盘沉默无语。
